发布者:发布时间:2023-09-25浏览次数:

9月24日,丰满校区建设指挥部召开本周例会。会上,各参建单位对本周工程进度情况进行了汇报。本周住建局进行双节前施工现场隐患排查工作,并对占用消防通道的情况进行治理。下周将进行消防演练及安全技术培训,同时对施工单位安全资料进行检查。对于9号楼埋件部分问题,按设计院变更进行施工,审查中心建议对设计变更进行专家论证。施工单位要提前上报越冬维护方案及回填方案。


  会议要求,夜间施工时,监理值班人员及旁站人员必须在岗,并在工作群汇报夜间施工详细情况。专职安全员做好检查,出现问题要求施工单位及时整改,并做好后续防范工作。B2级挤塑板及时退场;小型埋件进场时必须配备合格证;夹心保温砌块质量有所下降,蒸压加气混凝土砌块过于潮湿,材料进场前施工单位加强自检;检测单位取样时,监理单位必须在场并留影像资料。



  会议强调,施工单位、监理单位梳理目前可能影响施工进度的工作,确保今年全部封顶。施工单位要将安全文明施工作为首要任务,加快施工进度的同时必须保证工程质量。两节前做好安全教育和安全检查工作。

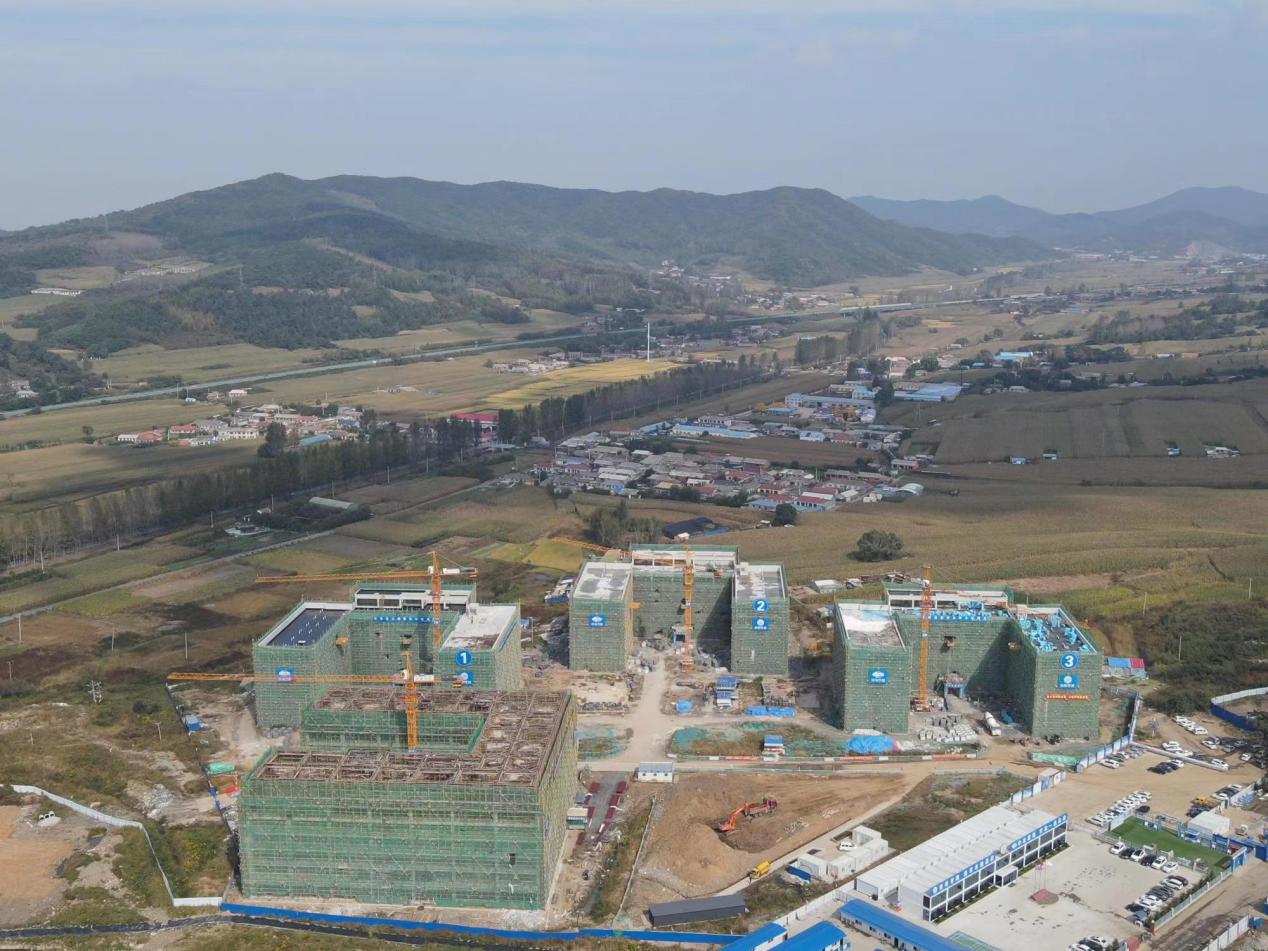

  工程进度:1号楼:主体结构完成,砌筑基本完成,屋面防水隔气层施工;2号楼:主体结构完成,砌筑基本完成,屋面防水施工准备工作;3号楼:主体结构完成,砌筑基本完成,屋面防水隔气层完成,1区、3区珍珠岩保温层施工完成;4号楼:三区二层楼板浇筑完成,二区二层楼板钢筋模板验收完成,一区脚手架及模板安装中;5号楼:基础施工完成,挡土墙及房心土回填中;6号楼:三区二层楼板浇筑完成,二区二层楼板钢筋模板验收完成,一区钢筋及模板安装中;7号楼:一区四层、三区四层楼板浇筑完毕,二区四层钢筋绑扎及模板安装中;8号楼:主体结构完成,准备砌筑;9号楼:二层钢结构预埋件安装中,二层梁板柱梯钢筋基本绑扎完毕,模板安装基本完成,等待钢结构预埋件安装完成后浇筑混凝土;10号楼:一区四层脚手架及模板安装中,二区三层梁板柱梯正在浇筑;11号楼:5-8轴交A-F轴一层房心土回填完毕,碎石灌浆完毕,XPS保温板铺装完毕,一层楼板浇筑。1-4轴交A-F轴房心土回填;12号楼:一区二层楼板浇筑完毕,二层柱钢筋安装。
